关于印发晋城市城区2020年
“百乡千村美丽农村路”
及环保整治破损道路修复工程实施方案的通知
整治任务及标准
(一)整治任务

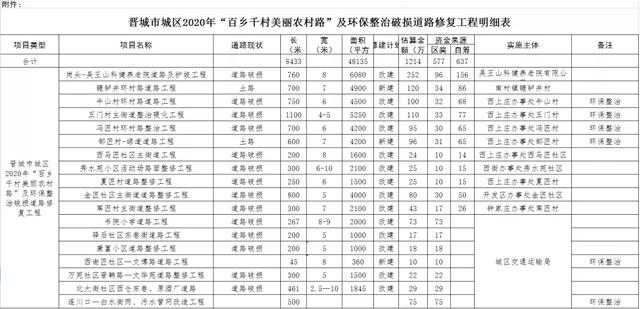

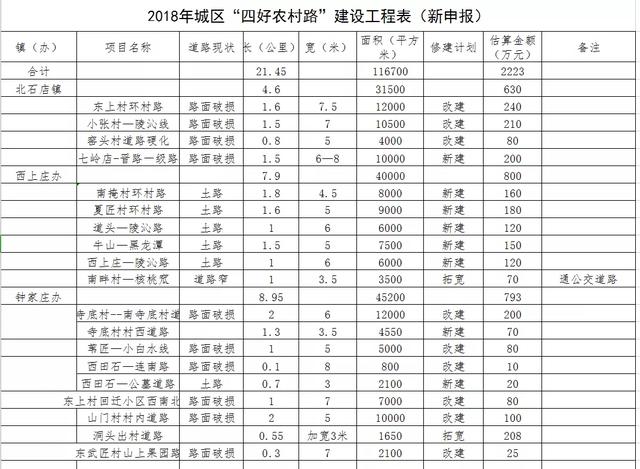

本次“百乡千村美丽农村路”及环保整治破损道路修复工程主要为城区范围内城乡周边农村公路的新建及改建工程,主要分布在我区有关涉农镇(街道),共计18条,建设总里程8.4公里,估算总投资约1214万元。
(二)整治标准
本次“百乡千村美丽农村路”及环保整治破损道路修复工程建设标准按照道路工程建设相关规定和标准进行施工,严格履行工程招投标手续,并实行工程监理制和合同管理制,由相应资质的设计单位结合实际和建设标准进行设计。施工中严格按设计图纸进行施工,水泥混凝土路面厚度不低于18厘米,沥青混凝土路面厚度不低于6厘米。无论水泥混凝土路面还是沥青混凝土路面都要做到路基稳定、平整密实,路面平整无坑槽、排水畅通。
整治时间和步骤
(一)部署准备阶段(7月5日--7月15日)。项目责任主体单位要结合工作实际,制定具体实施方案,全面动员部署,广泛开展宣传,动员各级各部门、驻区各单位及广大群众积极参与农村公路建设。同时,完成前期立项、设计预算、招投标等前期工作。
(二)实施阶段(7月16日--10月15日)。根据实施方案要求,按照设计标准,抓住施工有利时机,积极开展美丽农村路及环保整治破损道路修复工程施工建设,为广大人民群众创建安全、便捷的出行条件。
(三)总结验收阶段(10月16日--11月15日)。区交通局对美丽农村路及环保整治破损道路修复工程工作开展情况进行汇总分析,并组织相关技术人员对道路建设情况进行验收,确保工程质量。
