古城煤矿鲍店风井35KV新建变电站正式投运

来源:中原新闻网发布时间:2023-11-14 14:49:33

  近日,随着集团公司供电分公司电力调度值班人员一道道掷地有声的送电指令,古城煤矿鲍店风井35kV变电站开关、主变等设备陆续送电投入运行,标志着古城煤矿鲍店风井场地永久供电系统形成,为鲍店风井场地安全可靠供电、形成古城煤矿“三区”生产格局奠定了坚实基础。

抓好“干前算”,源头设计再优化

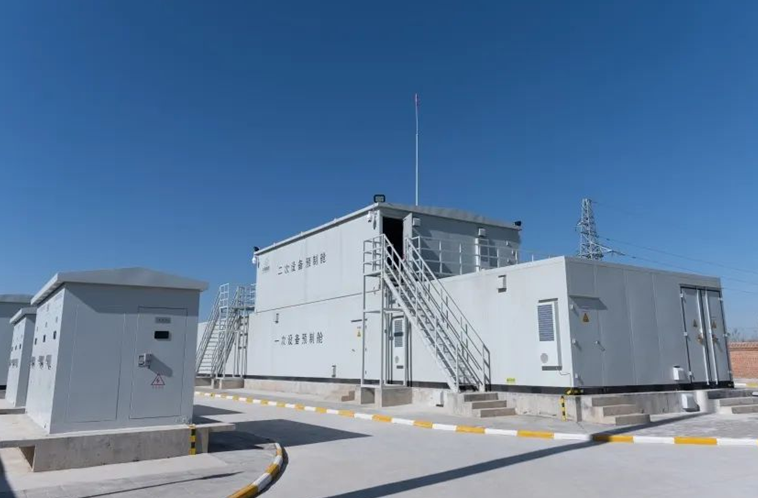

  根据国内预装式变电站的发展趋势,鉴于预装式变电站具有建设工期短、投资少、施工方便、集成化程度高等优点,经过现场调研,古城煤矿组织相关部门与设计院多次沟通、协商、修改,研究决定将鲍店风井35kV变电站由传统式变电站变更为预装式变电站。

  “鲍店风井35kV预装式变电站工程为EPC总包工程,主要包含整个预装式变电站的预制舱设计、设备采购、土建及设备安装施工等,即为交钥匙工程。该变电站原设计为新建主控楼,现改为整体预制舱式变电站,共8个预制舱,对原设计设备进行了一些微调,微调后的设备选型更加合理、设备集成化程度更高。”矿供电部负责人李福录介绍说。

  同时,该变电站综合自动化系统集保护、控制(就地集控和远方调度集控)、监测、通讯为一体,软硬件的配置采用当前国内外技术成熟、运行可靠、业绩优良的主流产品,具有多种数据通信能力。其中,系统结构按集控层、网络层、间隔层的分层分布式微机自动化系统设置,变电站设有火灾报警及控制系统、图像监视及安全警卫系统、电缆温度检测系统等。“变电站综合自动化系统的运用,大大提高了变电站运行效率、安全性和可靠性,为配电系统的智能化升级提供了方便和基础。”李福录继续说。

  抓好“干中算”,过程管控精益化

  鲍店风井35kV变电站作为古城煤矿打造“三区”生产格局关键一环的年度重点工程项目,2023年3月正式破土动工。该矿供电部严格按照《古城煤矿重点工程管理办法(试行)》文件要求,坚持项目网络化、网络清单化、清单契约责任化,对鲍店风井35kV变电站工程实施精准管控,编制了鲍店风井35kV变电站工期网络及细则,细化至周,明确所有子项目、工序及关键环节完成的时间节点和责任单位责任人;根据实施网络及细则,详细编制实施清单,明确每一项子项目工作量、工期、完成时间、责任单位、责任人、周计划及概算指标,并按照“一事一表”,应用SMART原则和5W1H方法,明确各子项目的目标和工作措施,确保该项工程的正常推进;相关职能部门和施工单位均与古城煤矿重点工程监督考核领导组签订了契约责任书,对推进不力的责任人和单位严厉考核。

  在此基础上,供电部每天安排专人负责该项工程的统筹协调,定期到现场巡查,及时沟通处理施工过程中存在的问题和困难,并每周通报一次工程项目进展情况,真正做到以天保周、以周保月、以月保年。经过8个月的努力,鲍店风井35kV变电站终于高质量高标准建成投运。

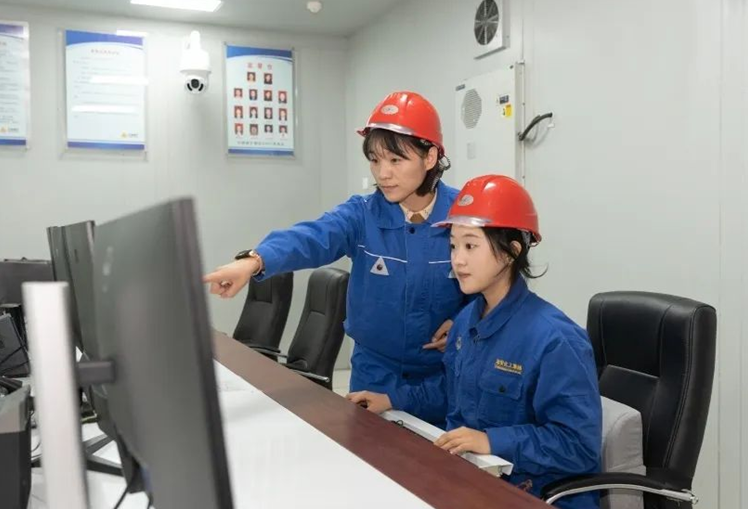

抓好“干后算”,减人提效智能化

  古城煤矿鲍店风井35kV变电站是一所智能化变电站。该变电站的综合自动化系统、主变压器、35kV及10kV开关柜均配置国内一流产品,站内所有的断路器、接地刀闸、开关手车均采用电动操作,大大减轻了操作人员的劳动强度,提高了供电的可靠性。同时,该变电站开关设备均具备“遥控、遥测、遥信、遥调”四遥功能,可真正意义上实现远程控制以达到减人提效的目的,进一步提升古城煤矿高质量发展的电力保障能力。
